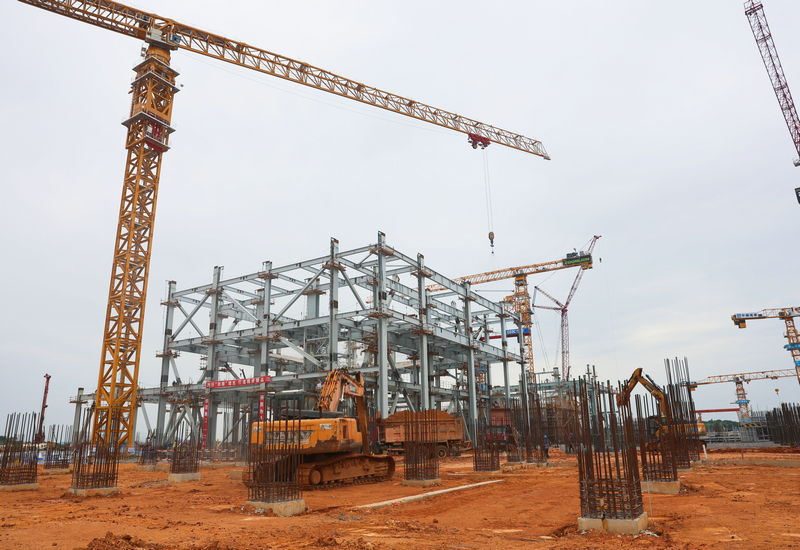

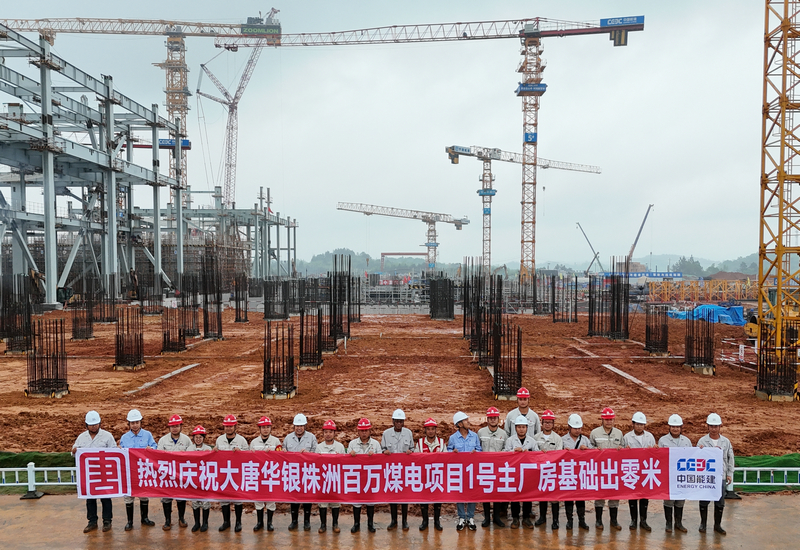

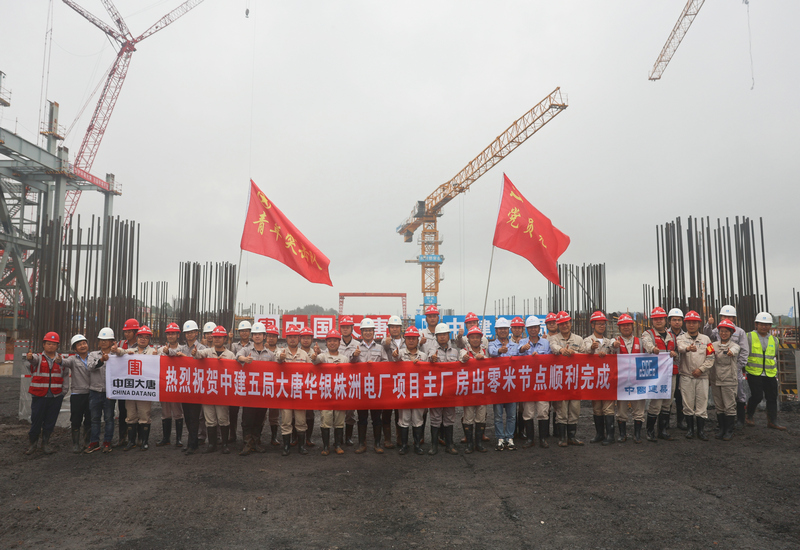

湖南讯(通讯 钟江军)5月30日,在湖南株洲淦田镇,大唐株洲发电有限责任公司2×100万千瓦扩能升级改造项目1号、2号主厂房基础全面“出零米”,这是继浇筑第一罐混凝土、锅炉钢架吊装之后达成的又一重要里程碑节点,标志着该项目主体工程零米以下部分总体施工正式完成,项目建设进入地面施工阶段。
自4月29日、5月9日,2号汽轮机、1号汽轮机分别完成基座底板大体积混凝土浇筑后,面对施工现场条件复杂、工期紧张等不利因素,该公司领导带领百万煤电全体人员咬紧“出零米”目标不放松,统筹资源要素保障,积极协调设计、施工、监理等各方同向发力,确保安全、质量、进度“齐头并进”。该公司多次组织参建单位召开专题协调会,制定详细的专项施工方案及实施计划,对主厂房“出零米”条件一一进行盘点和核查,并安排责任人跟踪反馈,及时纠偏,与各参建单位一起发挥攻坚克难精神,战雨天、抢晴天,24小时轮班倒,抢抓施工进度,确保了各项工作按期完成。
据悉,该项目主厂房采用素土沿基坑对称分层回填,逐层压实,分层厚度300mm。基坑内采用小型挖掘机辅以人工进行摊土,采用压路机进行压实,压路机无法压实的部位采用打夯机辅以人工进行压实,压实系数不小于0.94,回填后的地基承载力特征值不小于120kPa。检修区域采用级配碎石回填,回填压实系数不小于0.97,且回填后的地基承载力特征值不小于150kPa。为确保回填质量,该公司工程设备部现场人员轮番值班,现场蹲守,回填一个区域、验收一个区域,确保施工工艺高质量、高标准,为实现“高水平达标投产、争创国优金奖”的工程建设目标奠定基础。
责编: 欧文秀 审核:刘印
